Bursa’da inşaat ruhsatı işlemleri genellikle ilçe belediyeleri üzerinden yürütülür. Nilüfer, Osmangazi ve Yıldırımilçelerinde sürecin temel mantığı aynı olsa da belge formatı, kontrol sırası ve bazı detaylar farklılık gösterebilir. Başvuru öncesinde ilgili ilçe belediyesinin güncel uygulamalarını kontrol etmeniz, zaman kaybını önlemek adına hayati önem taşır.

İnşaat Ruhsatı Nedir?

İnşaat ruhsatı, en basit tanımıyla "Bu arsada, belirlenen kurallarla ve resmi sorumlular eşliğinde inşaata başlayabilirsin" onayıdır. Teknik anlamda ruhsat çıktığında şu konular resmiyet kazanmış olur:

  1. Arsa sahibinin ve maliklerin haklarının meşruluğu,
  2. Proje tasarımının belediye imar kurallarına uygunluğu,
  3. Zemin özelliklerinin teknik olarak dikkate alınması,
  4. İnşaatı yürütecek müteahhit ve şantiye şefinin yetkileri,
  5. Yapı denetim kuruluşunun sistemsel ataması.

Bu sebeple ruhsat tek bir kağıt değil; tüm disiplinlerin bir araya geldiği, tamamlanmış bir dosyanın kabulüdür.

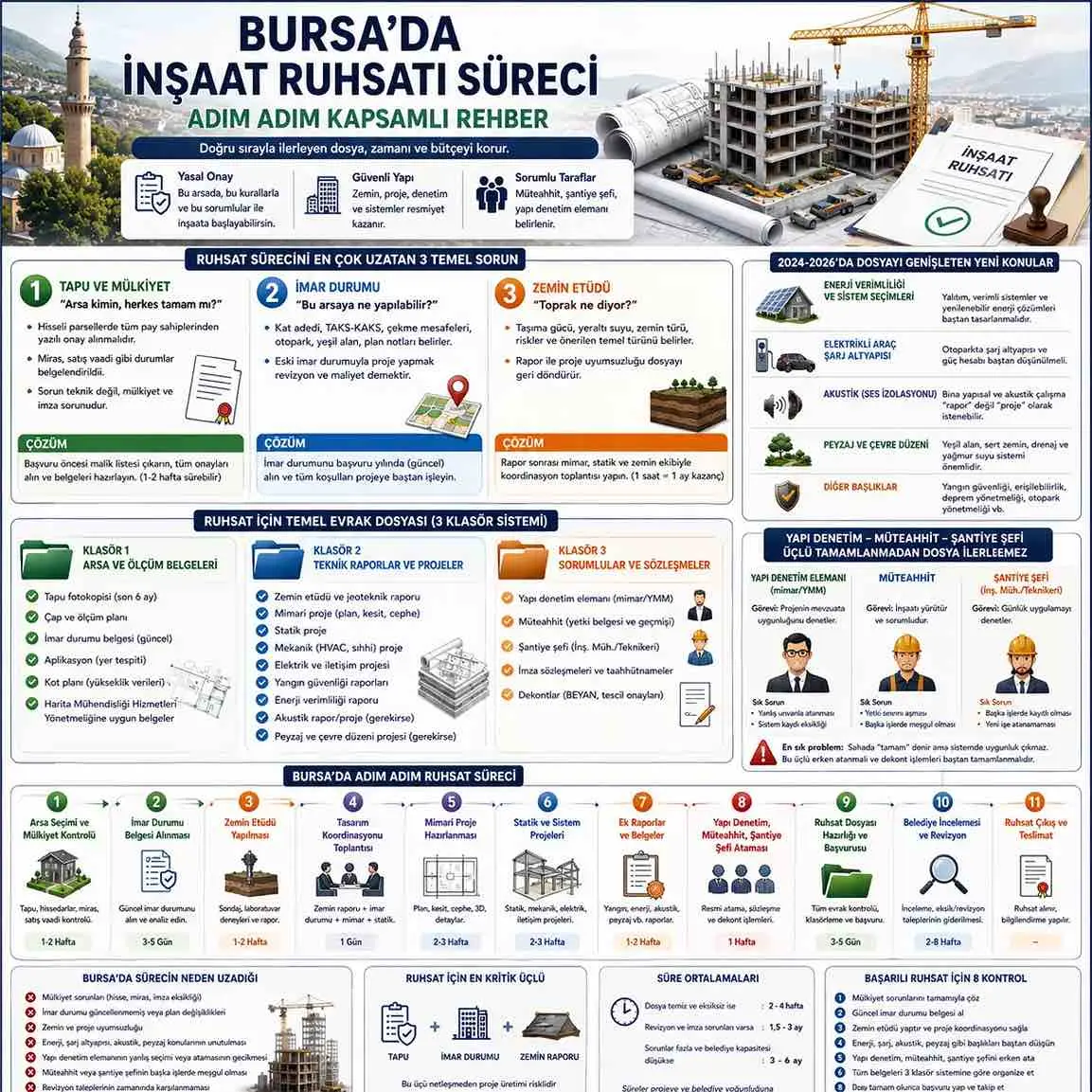

Bursa’da İnşaat Ruhsatı Alma Rehberi

Ruhsat Sürecini En Çok Uzatan Üç Temel Sorun

Bursa’da ruhsatın "kilidi" genellikle belediyede değil, süreç başlamadan önceki üç temel başlıktadır. Bu sorunları önceden çözmek, sonraki tüm aşamaları ciddi oranda hızlandırır.

1. Tapu ve Mülkiyet: "Arsa Kimin, Herkes Tamam mı?"

Bursa’da, özellikle eski yerleşim bölgelerinde hisseli parsellerle sık karşılaşılır. Hisseli arsa, birden fazla kişinin pay sahibi olduğu anlamına gelir. Gerçek Hayat Örneği: Bir aile arsası üç kişinin adına kayıtlı olabilir. İki kardeş "inşaatı yapalım" derken, biri "şimdilik imza vermiyorum" diyebilir. Bu durumda zemin raporu yapılmış, proje çizilmiş ve ciddi masraflar edilmiş olsa dahi ruhsat dosyası ilerleyemez. Çünkü sorun teknik değil, mülkiyet ve imza problemidir.

Başvuru Öncesinde Yapılması Gereken Kontroller:

  1. Tapuda kayıtlı tüm malik ve pay sahiplerini listeleyin.
  2. Her bir malik ve pay sahibinden ruhsat başvurusu için yazılı onay alın.
  3. Gayrimenkul satış vaadi varsa, satıcı ve alıcı anlaşmasını belgeleyin.
  4. Mirasçı durumunda, miras paylaşım belgesini güncel haliyle hazırlayın.

Pratik İpucu: Bu kontroller sürecin en başında yapılırsa, sonradan çıkacak sürprizler büyük ölçüde azalır. Mülkiyet sorunlarının çözümlenmesi bazen 1-2 hafta sürebilir; bu süreyi baştan ayırırsanız projenin geri kalanı hızlanır.

2. İmar Durumu: "Bu Arsaya Ne Yapılabilir?"

İmar durumu belgesi, projeyi yöneten ana belgedir ve şunları kesin olarak belirler:

  1. Arsa üzerinde kaç katlı bina yapılabileceği,
  2. Her katın maksimum inşaat alanı (TAKS, KAKS),
  3. Cephe çekme mesafeleri (yollardan ve komşu parsellerden uzaklık),
  4. Otopark yükümlülükleri,
  5. Güneş ışığı ve hava sirkülasyonu kuralları.

Yaşanmış Sorun: Geçen yıl alınan imar durumuyla çalışılmaya başlanır ve proje hazırlanır. Ancak belediye kontrolü sırasında "plan notunun değiştiği" anlaşılır. Bu durumda mimari revize olur, buna bağlı olarak statik, mekanik ve elektrik projeleri de değişmek zorunda kalır. En pahalı gecikme budur; çünkü geri dönüş zinciri çok uzundur ve maliyetleri artırır.

Çözüm:

  1. İmar durumunu başvuru sırasında (içinde bulunulan takvim yılında) güncel olarak alın.
  2. Proje tasarımını "varsayımlar" üzerinden değil, belgeli imar durumu üzerinden kurun.
  3. İmar durumundaki tüm koşulları mimari, statik ve sistem tasarımında baştan dikkate alın.

3. Zemin Etüdü: "Toprak Ne Diyor?"

Zemin etüdü, binanın yükünü taşıyacak toprağın detaylı incelenmesidir. Bu rapor şunları ortaya koymaktadır:

  1. Zeminin taşıma gücü (yapının ağırlığını güvenle taşıyabilir mi?),
  2. Yeraltı suyu seviyesi,
  3. Yer değiştirme riskleri (kayma, sıvılaşma veya çöküş),
  4. Önerilen temel türü ve derinliği.

Ortak Senaryo: Bursa'nın bazı bölgelerinde yeraltı suyu oldukça yüksek çıkar. Eğer proje buna uygun teknik çözümler (su geçirmez temel, drenaj sistemi vb.) üretmezse dosya "düzeltme" istemiyle geri döner. Burada sorun belediye bürokrasisi değil, "rapor ve proje uyumsuzluğu"dur.

En Etkili Çözüm: Zemin raporu çıktıktan sonra mimari, statik ve zemin ekibinin kısa bir koordinasyon toplantısı yapmasını sağlayın. Bu "1 saatlik toplantı", çoğu zaman "1 aylık gecikmeyi" önler. Rapor sonuçlarını temel tasarıma hemen yansıtın.

Bursa’da İnşaat Ruhsatı İçin Temel Evraklar

İlçe belediyelerinin istediği dosya düzeni farklılık gösterse de temel mantık aynı üç grupta toplanır:

Klasör 1: Arsa ve Ölçüm Belgeleri (Konumu Belirleyenler)

  1. Tapu fotokopisi (son 6 ay içinde alınmış),
  2. Çap ve ölçüm planı,
  3. Güncel imar durumu belgesi,
  4. Aplikasyon belgesi (inşaatın yerinin tespiti),
  5. Kot planı (yükseklik verileri),
  6. Harita mühendisliği hizmetleri yönetmeliğine uygun belgeler.

Klasör 2: Teknik Raporlar ve Projeler (Yapım Şeklini Anlatanlar)

  1. Zemin etüdü ve jeoteknik rapor,
  2. Mimari proje (plan, kesit, cephe),
  3. Statik proje (taşıyıcı sistem hesapları),
  4. Mekanik tesisat (ısıtma, soğutma, sıhhi tesisat) tasarımı,
  5. Elektrik ve iletişim projesi,
  6. Yangın güvenliği raporları,
  7. Enerji verimliliği raporu,
  8. Ek disiplinler (akustik, peyzaj vb.).

Klasör 3: Sorumlular ve Sözleşmeler (Uygulayıcıları Belirleyenler)

  1. Yapı denetim kuruluşu bilgileri,
  2. Müteahhit (yetki belgesi ve sicil durumu),
  3. Şantiye şefi (mühendis veya teknikeri),
  4. İmza sözleşmeleri ve taahhütnameler,
  5. Gerekli harç dekontları ve belediye tescil onayları.

2024-2026 Döneminde Dosyayı Genişleten Yeni Konular

Son yıllarda ruhsat dosyası sadece klasik planlardan ibaret olmaktan çıkmıştır. Yeni başlıklar baştan düşünülmezse süreç ciddi şekilde uzar.

  1. Enerji Verimliliği ve Sistem Seçimleri: Yeni binalarda yalıtım ve yenilenebilir enerji çözümleri artık zorunluluktur. Proje bittikten sonra "çatıya güneş paneli gelecek, mekanik oda yetmiyor" denilirse, tüm projeler zincirleme olarak yeniden çizilmek zorunda kalır.
  2. Elektrikli Araç Şarj Altyapısı: Yeni projelerde otoparklarda şarj altyapısı beklenmektedir. Bu konu sonradan eklenirse kablo güzergâhı, pano yeri ve güç hesabı (trafo yeterliliği) gibi sorunlar baş gösterir.
  3. Akustik (Ses İzolasyonu): Yapı türüne göre artık "akustik rapor" yerine "akustik proje" istenebilmektedir. Yanlış sınıflandırma dosyanın geri dönmesine neden olur.
  4. Peyzaj ve Çevre Düzeni: Bahçe drenajı, sert zeminler ve belediyelerin talep ettiği minimum yeşil alan oranları artık çok daha sıkı denetlenmektedir.

Sorumluların Atanması: "Var" Demek Yetmez!

Ruhsat sürecinde Yapı Denetim, Müteahhit ve Şantiye Şefi üçlüsü tamamlanmadan dosya ilerlemez.

  1. Yapı Denetim: Projenin kurallara uygunluğunu denetler.
  2. Müteahhit: İnşaatın yapımından sorumludur; yetki sınıfının proje büyüklüğüne uygun olması şarttır.
  3. Şantiye Şefi: Sahadaki uygulamayı denetler. En sık karşılaşılan sorun, şefin aynı anda başka işlerde kayıtlı olması nedeniyle sistemsel kontenjanının dolu olmasıdır.

Çözüm: Bu atamaları dosyanın sonuna bırakmayın. Projeler hazırlanırken paralel olarak yürütün ki başvuru anında tüm sicil ve kontenjan kontrolleri tamamlanmış olsun.

Bursa’da Adım Adım En Gerçekçi Ruhsat Süreci

  1. Mülkiyet Kontrolü (1-2 Hafta): Tapu ve hisse durumunu netleştirin.
  2. İmar Durumu (3-5 Gün): Belediyeden güncel belgeyi alın.
  3. Zemin Etüdü (1-2 Hafta): Sondaj ve raporlama sürecini tamamlayın.
  4. Tasarım Koordinasyonu (1 Gün): Teknik ekibi bir araya getirin.
  5. Mimari Proje (2-3 Hafta): Tüm yeni nesil yönetmelikleri kapsayan tasarım.
  6. Statik ve Sistem Projeleri (2-3 Hafta): Mimariyle uyumlu teknik detaylar.
  7. Ek Raporlar (1-2 Hafta): Enerji, yangın, akustik ve peyzaj.
  8. Sorumlu Atamaları (1 Hafta): Denetim, müteahhit ve şantiye şefi onayı.
  9. Belediye Başvurusu (3-5 Gün): Dosyanın teslimi.
  10. İnceleme ve Revizyon (2-8 Hafta): Belediye kontrolleri ve varsa düzeltmeler.
  11. Ruhsat Çıkışı: İmzaların tamamlanması ve inşaatın resmen başlaması.

Bursa’da Sürecin Neden Uzadığına Dair Özet

  1. Hisseli tapu ve miras sorunları,
  2. Eski imar durumu bilgileriyle proje çizilmesi,
  3. Zemin raporu ile statik projenin uyumsuzluğu,
  4. Şarj altyapısı veya akustik gibi yeni başlıkların unutulması,
  5. Şantiye şefinin veya müteahhidin sistemsel engelleri (kontenjan/yetki).

Başarılı Ruhsat Süreci İçin Sonuç: Bursa’da ruhsat, "doğru sırayla ilerleyen dosya" işidir. Başta doğru hazırlanmış bir dosya, sonradan yaşanacak onlarca git-geli önler. Unutmayın; bir haftalık titiz bir ön hazırlık, bazen aylarca sürecek gecikmeleri engelleyebilir.
